piątek, 26 kwietnia

Zmiany na wylotowej Krzywoustego

grafika: PIM

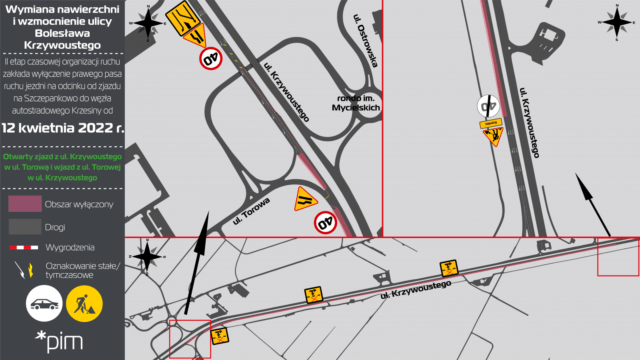

Rozpoczęty pod koniec marca remont nitki wylotowej ul. B. Krzywoustego, na odcinku od wiaduktu nad torami kolejowymi do węzła autostradowego Krzesiny, wkracza w kolejną fazę. W związku z tym w nocy z 11 na 12 kwietnia planowane jest wprowadzenie w tym rejonie zmian w organizacji ruchu.

We wtorek, 12 kwietnia, rozpoczną się prace na prawym, służącym do wolniejszej jazdy, pasie nitki wylotowej, prowadzącej w kierunku Kórnika. Od wczesnych godzin porannych ruch z prawego pasa zostanie skierowany przez przewężenie na pas lewy, na którym do tego czasu prowadzone były roboty. Pojazdy będą mogły poruszać się nim z maksymalną prędkością 40 km/h. W pierwszych dniach realizacji tego etapu robót zarówno zjazd do Szczepankowa, jak i wyjazd z niego będą otwarte.

Na okres od 19 kwietnia do 12 maja zaplanowano zamknięcie wyjazdu ze Szczepankowa. W tym czasie kierowcy chcący wyjechać na trasę na Kórnik będą mogli poruszać się objazdem poprowadzonym przez ul. Krzywoustego w stronę miasta, do węzła przy ul. Klenowskiej i Kinepolis. Terminy zamknięcia bezpośredniego wyjazdu mogą ulec zmianom, w zależności od postępu prac.

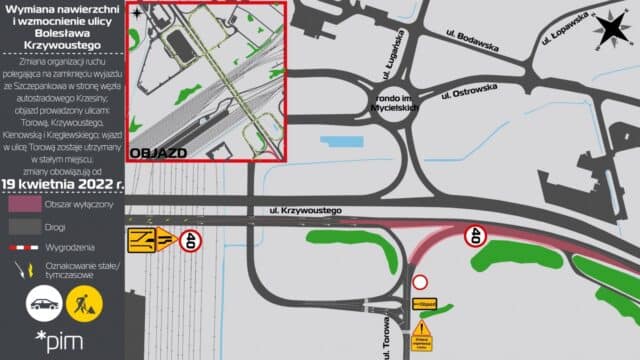

grafika: PIM

19 kwietnia zmianie ulegnie również sposób zjazdu w stronę Szczepankowa. Wykonawca wyznaczy tymczasowy zjazd, który będzie uruchomiony tuż za działającym do tej pory.

Według harmonogramu prace na prawym pasie nitki wylotowej ul. Krzywoustego i związana z nim organizacja ruchu, będą obowiązywać przez około 4 tygodnie, po czym wykonawca przystąpi do kolejnego etapu robót budowlanych: do układania warstwy ścieralnej w ciągu ul. Krzywoustego, oczyszczania rowów odwadniających, ustawiania nowych barier energochłonnych oraz humusowania, podczas których ruch odbywać się będzie naprzemiennie jednym pasem.

Zakończenie wszystkich robót w ramach tej inwestycji planowane jest na początek czerwca br.
